2017年4月25日火曜日

工事を無事に完成いたしました。

平成28年11月から本格的に工事に着手し、平成29年3月29日に発注者による竣工検査を受け無事に竣工することができました。

【上流工区】木曽根地区

【下流工区】南川崎地区

近隣住民の方々には工事施工にご協力いただきありがとうございました。

2016年12月20日火曜日

盛土工事を行っています。

工事期間を平成29年2月28日から平成29年3月30日まで変更しました。

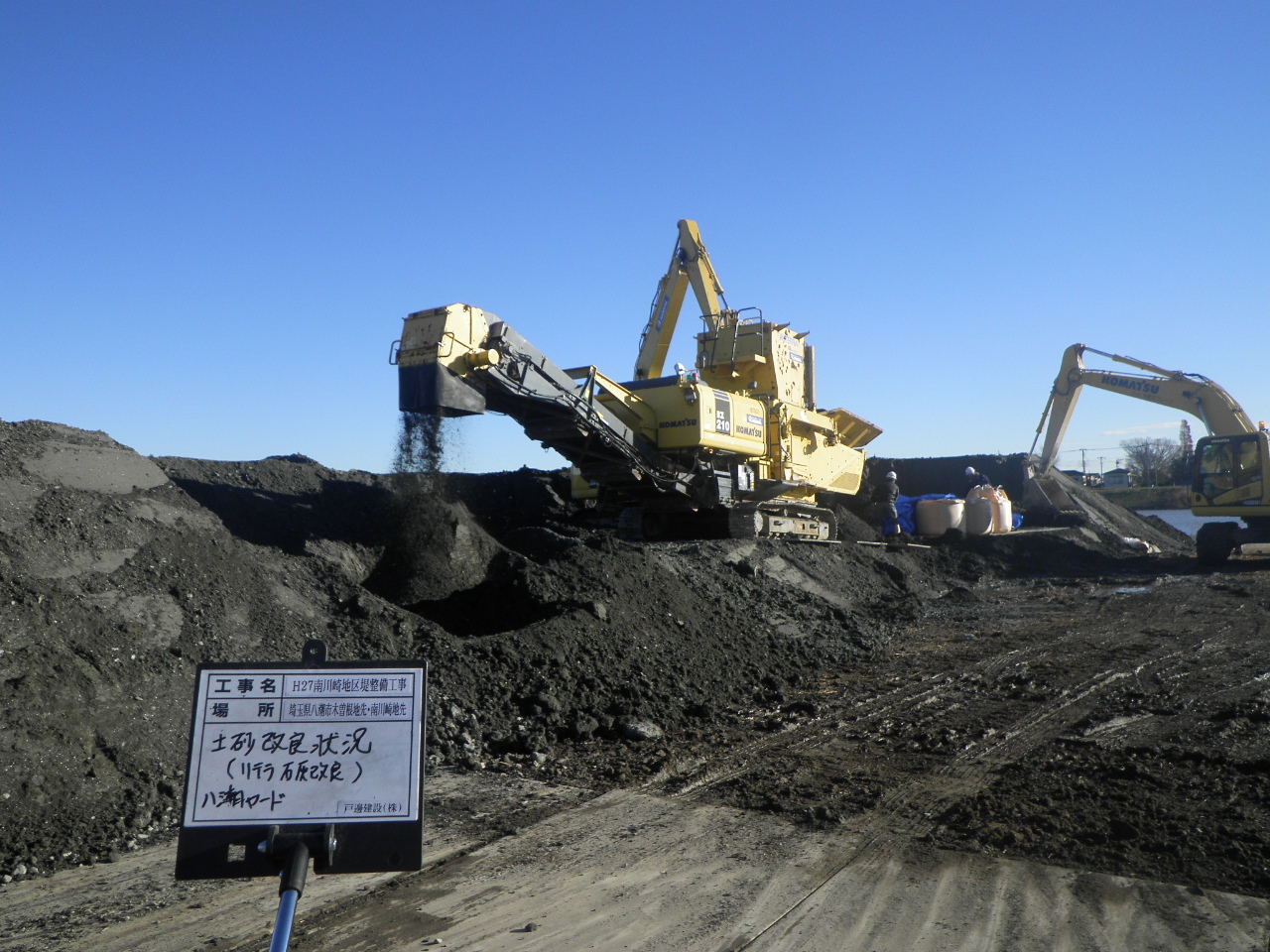

南川崎作業所では、八条地先(八潮排水機場付近)において、盛土に使用する土砂を生石灰を混ぜて盛土材料に適した土砂に改良しています。




南川崎地区においては、改良した土砂を使用して盛土作業を行っています。

土の敷均しは、機械が自動で高さを調整する機能を備えたマシンコントロールブルドーザーを使用して行っています。




2016年11月26日土曜日

休憩所(作業状況の見晴台)を設置しました。

工事期間中限定となってしまいますが、中川右岸堤防利用者様の休憩所を兼ねた、河川工事見晴台施設を設置しました。


工事に関するご意見やご要望、その他色々なご意見をお聞きするため意見箱を設置いたしました。 ご活用お願いいたします。


2016年11月3日木曜日

事前測量にドローンを活用しています!

11月1日より台風シーズンが終わり本格的に河川工事の始まりです。
※6月1日から10月31日までは出水期間といい河川工事の施工に制限があります。

盛土工事の施工に先立ち、表面の草や根を除去します。


また、施工前にはドローンを使用した現況地盤の測量を行っています。
ドローンにカメラを搭載し、航空写真撮影技術を応用して地形の形状を観測し、盛土工事に必要な土量の計算などをパソコンで計算し工事を進めます。


2016年9月30日金曜日

工事開始前に施工個所の除草を行いました。

その時の作業ムービーです!



除草作業が完了しましたら、現地の地形の計測を行い、盛土に必要な土量の計算や、堤防を造るにあたっての問題個所はないかを調査します。


埼玉県八潮市南川崎地区において、中川右岸(八潮市側)に新しい堤防を造る工事を平成29年2月28日工期で施工を行います。

工事の内容 : 施工延長 合計L=340m

       【木曽根地区】約240m
   盛土工約8,500m3
   植生工約3,200m2
   アスファルト舗装工約2,500m2
   排水構造物工約220m
   仮設工1式
       【南川崎地区】約100m
   盛土工約3,900m3
   植生工約1,400m2
   アスファルト舗装工約1,200m2
   排水構造物工約100m
            仮設工1式
